北二环与太华路十字的交通量非常大,拐弯和南北直行车辆在此通行困难。为了改变现状,市政府决定拓宽改造太华路立交工程。新修的太华路立交工程,是在主线上,上跨太华路;辅道与太华路为平交灯控交叉口。本工程利用现状跨线桥,修建一座两层苜蓿叶全互通式立交;其中南北向交通--太华路位于地面层,北二环位于二层。四个方向的左转交通通过四个匝道解决,四个方向的右转交通通过地面辅道解决。在立交的四个象限,设置下沉广场,采用“口”字形通道与下沉广场相连,通道与下沉广场均在地下负一层。解决行人和自行车道的交通问题。

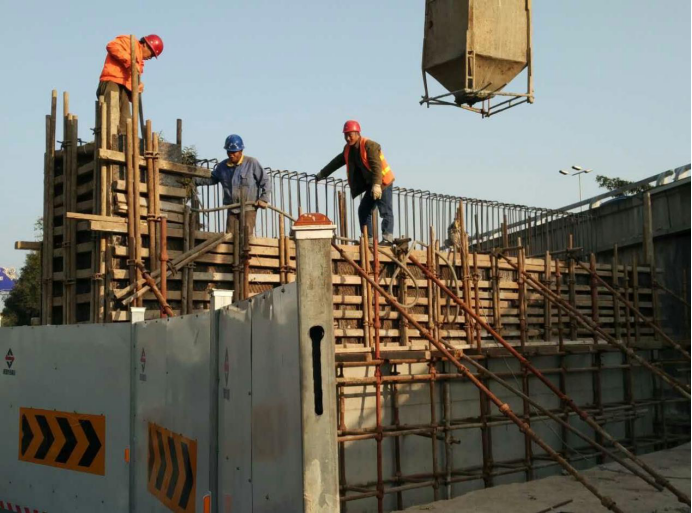

新的太华路与北二环立交工程项目由城轨分公司承建,工程自9月中旬开工至现在,累计施工已有一个半月有余,已完成桩基28根,占总工程量的70%;完成承台5个,占总工程量的31%;完成桥台3个,占总工程量的75%;完成墩柱4个,占总工程量的20%;完成预制梁18片;完成雨水管道100米;完成土方外运3000方。截止目前累计产值,主体产值680万,措施费360万。
下一步,项目部要克服围挡狭小及绿化未迁移等困难,力争元旦前完成现在围挡区域内所有桥梁工程下部结构。现在已与交警队达成协议,争取在11月10日前使北二环西南辅道围挡形成,并进场施工。预制梁的预制,预计在12月20日前完成98片预制梁施工。
项目部全体职工积极工作,通过科学组织,加大机械及人工的投入量,力争在春节前完成西北象限内所有雨水管道工程、箱涵工程、挡墙工程及匝道与辅道的土方回填工作。争取该工程早日竣工。
