由西安市市政建设(集团)有限公司桥隧分公司承建的西安高新区沣河、潏河入沣口环境综合治理二期工程,是我们集团的第一个水利项目,我们从上至下甚是重视。项目规划坚持 “柔性治水”的生态理念,构建“理水、连水、活水、清水、赏水、玩水”的全域水治理体系,加强水系互联互通,全力打造“城水相依,河畅景美”的生态水系,以生态廊道、文化载道、休闲通道、景观绿道创西高新品质的蓝绿载体。
我公司于2020年9月23日入场,从前期项目环境考察结果和相关专家讨论研判认为,本项目正常作业环境下施工用时至少10个月,在接到此项目高新管委会红头文件工期要求3个月完成时,所有人都为之震惊,觉得工期压缩在三分之二的情况下完成简直不可思议,但我们是市政铁军,既然接到了项目就不容许退缩,我们在三天之内由二十几人组成的能打胜战的项目部建成了,立即组织召开项目班子紧急会议,按照项目性质和工期要求,明确了项目部领导班子的主抓点及对主要人员进行了工作细致分配,倒排工期,考虑了一切不确定性因素,编制了详细的施工进度计划,在确保安全和质量的前提下,按照计划节点24h不间断施工,因施工期正值冬季,共计6块的坝体基础大方量混凝土(每块超1200m³)需要浇筑,对于砼外保内降温难题,总工办与设计单位进行讨论确定,采用混凝土预埋冷却钢管降温方法进行降温外,再采用天然河道水进行不间断循环水降温,外用棉被覆盖以保外部温度下降在设计要求范围,安排专人每天定时测温登记,观察温度变化,确保内外温差小于25℃,施工完成后混凝土表面无任何因温差过大而产生的反射裂缝。

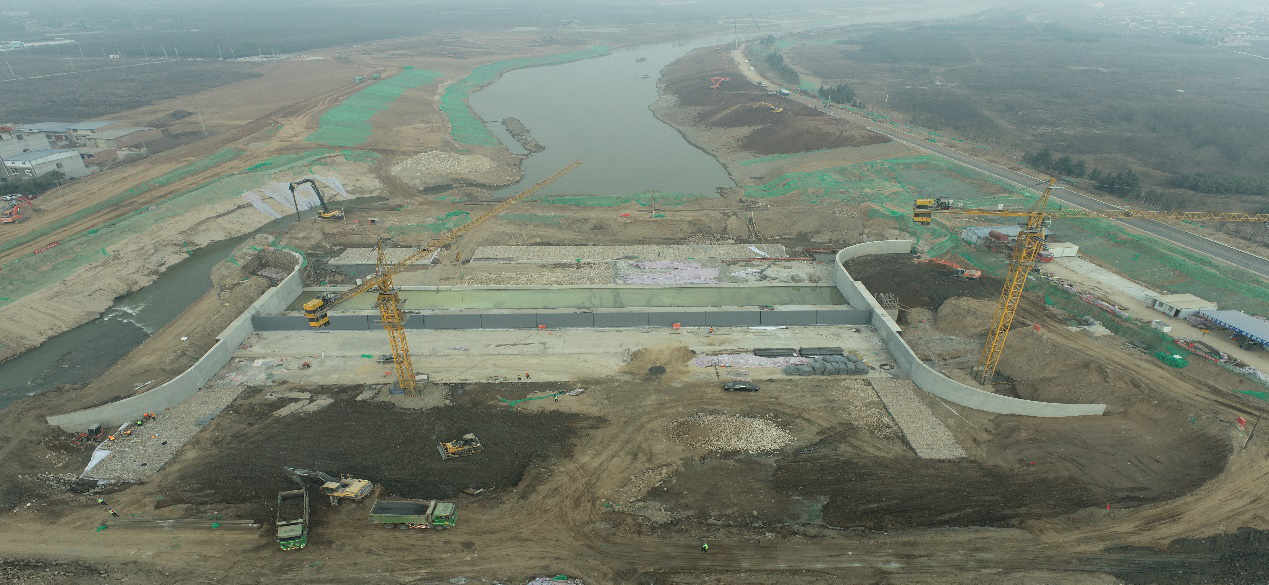

工期紧迫,安全、质量是我们能否打赢此次战役的重中之重,我们三管齐下,频繁启动的重污染天气Ⅱ级响应,成了我们的绊脚石,严重影响了工程进度,但我们坚信人定胜天,对此制定了应对预案,把不涉土的作业放到重污染天气时施工,穿插作业,补救工期,沣河项目为高新的重点项目,各级领导视察频率高,这更激励我们要安全、质量、治污减霾、疫情防控面面俱到。建设单位是我们的衣食父母,我们必须打一场胜仗来回馈,在我们战友的不辞辛劳下,紧绷着神经,我们已经大干了3个月,站在沣河大桥向北边望去,沣河液压坝初见雏形,成绩可喜可贺,有“黄沙百战穿金甲,不破楼兰终不还”的意气风发。桥隧铁军精神使我们又一次突破了极限,刷新了记录。 沣河项目部全体员工会继续保持积极向上、能打胜仗、不怕吃苦的精神,勇攀高峰,挑战新一年的目标。在新春来临之际,借此祝愿所有奋战在市政一线的工作者,吉祥如意,心想事成!
